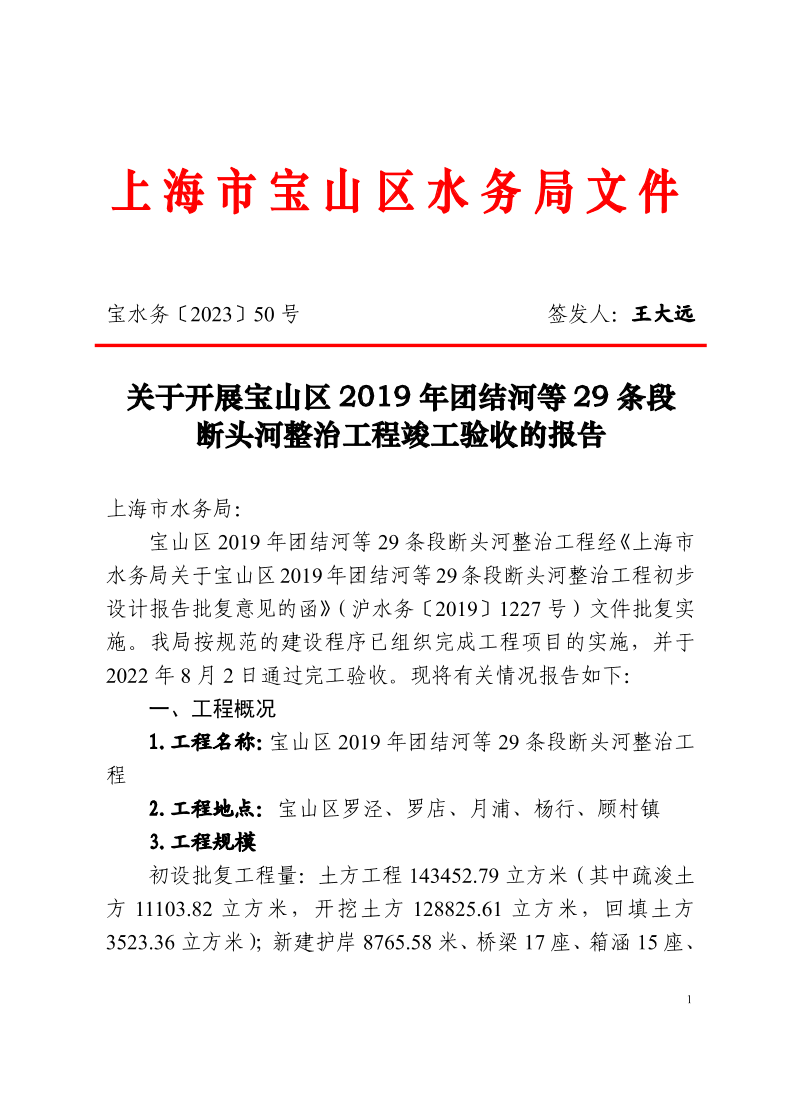

上海市水務局:
??寶山區2019年團結河等29條段斷頭河整治工程經《上海市水務局關于寶山區2019年團結河等29條段斷頭河整治工程初步設計報告批復意見的函》(滬水務〔2019〕1227號)文件批復實施。我局按規范的建設程序已組織完成工程項目的實施,并于2022年8月2日通過完工驗收。現將有關情況報告如下:
??一、工程概況
??1.工程名稱:寶山區2019年團結河等29條段斷頭河整治工程
??2.工程地點:寶山區羅涇、羅店、月浦、楊行、顧村鎮
??3.工程規模
??初設批復工程量:土方工程143452.79立方米(其中疏浚土方11103.82立方米,開挖土方128825.61立方米,回填土方3523.36立方米);新建護岸8765.58米、橋梁17座、箱涵15座、防汛通道15605.94平方米;種植綠化51188.77平方米(其中陸域綠化25700.88平方米、斜坡綠化25487.89平方米)等。
??實際完成工程量:土方工程134685.66立方米(其中疏浚土方11092.20立方米,開挖土方119505.12立方米,回填土方4088.34立方米);新建護岸7927米、橋梁14座、箱涵14座、防汛通道12493.86平方米;種植綠化47695.80平方米(其中陸域綠化25643.54平方米、斜坡綠化22052.26平方米)等。
??4.批復文件
??滬水務〔2019〕566號文《上海市水務局關于寶山區2019年團結河等29條段斷頭河整治工程可行性研究報告批復意見的函》
??滬水務〔2019〕1227號文《上海市水務局關于寶山區2019年團結河等29條段斷頭河整治工程初步設計報告批復意見的函》
??滬水務〔2019〕1184號文《上海市水務局 上海市財政局關于下達2019年度第二批河道整治、圩區改造工程計劃的通知》
??滬水務〔2019〕1401號文《上海市水務局 上海市財政局關于下達2019年度第三批河道整治和騰地補貼資金計劃的通知》
??滬水務〔2021〕984號文《上海市水務局關于寶山區2019年團結河等29條段斷頭河整治工程部分建設內容調整及設計變更批復意見的函》
??5.參建單位及簡要經過
??建設單位:上海市寶山區水利管理所
??代建單位:上海寶騰工程建設管理有限公司
??施工單位:上海海防水利工程有限公司
??勘測單位:武漢地質工程勘察院
??設計單位:上海浦河工程設計有限公司
??質監單位:上海市寶山區水務建設工程安全質量監督管理站
??施工監理單位:上海寶鋼工程咨詢有限公司
??財務監理單位:上海文匯工程咨詢有限公司
??招標代理單位:上海拓盛投資管理有限公司
??審計單位:上會會計師事務所(特殊普通合伙)
??工程于2020年4月15日開工,至2021年10月15日完成。
??二、全部工程質量鑒定
??寶山區2019年團結河等29條段斷頭河整治工程完成后,建設單位組織相關單位進行自檢和實測實量,由監理單位對工程質量進行評估,并于2022年8月2日通過了完工驗收,質量核定為合格。
??三、結論
??寶山區2019年團結河等29條段斷頭河整治工程已完成了合同的全部工程量,施工質量符合設計及有關規范要求,竣工資料齊全。
??特此報告。
??上海市寶山區水務局
??2023年7月31日
